Как положить плитку на пол своими руками: пошаговая инструкция

Как уложить напольную плитку самому: требования к основанию по СП, гидроизоляция санузла, раскладка и подрезка, выбор гребёнки и расчёт клея, СВП, резка болгаркой и затирка швов.

Напольная плитка укладывается рядами по клею, нанесённому зубчатой гребёнкой, рядом крестики, система выравнивания, резиновая киянка и ведро с раствором

Плитка на полу — покрытие на десятилетия, и почти все её болезни закладываются в первый день. Бухтящая плитка — это пустоты под ней, треснувшая по линии — движение основания, «пила» на швах — кривая стяжка, которую пытались вытянуть клеем. Работа посильная для новичка, если делать её по порядку: сначала основание, потом раскладка, и только потом ведро клея. Ниже — весь цикл с расчётами, нормативными допусками и ошибками, на которых чаще всего спотыкаются.

Планирование: решаем до покупки

  • Формат плитки. Чем крупнее плитка, тем строже требования к ровности основания и тем сложнее уложить её без перепадов. Для первой самостоятельной работы 300×300 или 300×600 мм заметно проще, чем 600×600 и тем более 600×1200.
  • Керамика или керамогранит. Керамогранит плотнее и прочнее, почти не впитывает воду, но тяжелее режется и требует алмазной оснастки. Для кухни, прихожей и санузла это оправданный выбор.
  • Где будет подрезка. Разложите плитку мысленно уже в магазине: правило простое — подрезка не должна быть уже половины плитки и не должна попадать на вход, где её видно первой.
  • Высота пола. Плитка с клеем добавит 12–20 мм, а с гидроизоляцией и выравнивающим слоем — больше. Проверьте, откроются ли двери.
  • Тёплый пол. Если он будет, клей нужен эластичный (класса С2 с деформационной способностью), а плёночный электрический под плитку не укладывают — только кабель или мат в слое.

Основание: что требует норматив

Плитка не исправляет пол, она повторяет его. СП 71.13330.2017 задаёт для цементных, бетонных и цементно-песчаных покрытий просвет под двухметровой рейкой не более 4 мм, а для готового плиточного покрытия — уступ между соседними плитками не более 1 мм, уступ у элементов окаймления — не более 2 мм, отклонение от заданного уклона — не более 0,2 % размера помещения и не более 10 мм. Производители клея для крупного формата обычно требуют ещё строже — 2–3 мм под двухметровой рейкой.

Проверка: приложите правило 2 м в нескольких направлениях, включая диагонали, и промерьте просвет. Что делать с результатом:

  • До 3–4 мм — можно класть, перепад разойдётся в клеевом слое.
  • 5–15 мм — наливной пол или ремонтная смесь. Клей как выравниватель не работает: толстый слой даёт усадку и пустоты.
  • Больше 15–20 мм — новая стяжка.

Кроме ровности проверьте:

  • Прочность. Стяжка не должна пылить и крошиться под гвоздём, бухтеть при простукивании. Отслоившиеся участки вырубают и заделывают заново.
  • Сухость. Свежая цементная стяжка сохнет ориентировочно неделю на каждый сантиметр толщины в первые 4 см и медленнее дальше. Домашняя проверка — плёнка 1×1 м, приклеенная скотчем по периметру: конденсат под ней через сутки означает, что класть рано.
  • Чистоту. Пыль, остатки краски, следы масла и цементное молочко снимают, поверхность грунтуют составом глубокого проникновения под впитывающее основание.

Бугры на стяжке удобно срубать перфоратором в режиме долбления — перфоратор 1300 Вт SDS+ с энергией удара 3 Дж работает как лёгкий отбойный молоток. Тем же инструментом снимают старую плитку: техника разобрана в статье как снять плитку перфоратором.

Гидроизоляция в санузле

В ванной и туалете обмазочная гидроизоляция обязательна, и делается она до плитки:

  1. Очистить и загрунтовать основание, заделать трещины и раковины.
  2. В углы, примыкания пола к стенам и вокруг труб вклеить гидроизоляционную ленту и манжеты.
  3. Нанести первый сплошной слой кистью или валиком, дать высохнуть по инструкции.
  4. Нанести второй слой перпендикулярно первому. Расход обычно 1,5–2,0 кг/м² на слой — точное значение на упаковке.
  5. Завести гидроизоляцию на стены минимум на 100–150 мм, в душевой зоне — до 1,8–2 м.

Укладывать плитку можно после полного высыхания состава и только на совместимый клей.

Материалы и расчёт

Плитка

Количество считают по площади с запасом: 7–10 % при прямой укладке в простой комнате, 12–15 % — при диагонали, сложном рисунке или большом количестве подрезок. Берите плитку из одной партии: номер партии на коробках должен совпадать, иначе оттенок может отличаться.

Ориентиры по ценам на сентябрь 2026 года: напольная керамика — 700–2500 ₽/м², керамогранит массового сегмента — 900–3500 ₽/м², крупноформатный и дизайнерский — от 2500 ₽/м² и выше. По регионам разброс большой.

Клей и гребёнка

Зуб гребёнки подбирают под формат и под рельеф тыльной стороны плитки:

Формат плиткиЗуб гребёнкиОриентировочный расход сухой смеси
до 20×20 см6 мм2,5–3,5 кг/м²
около 30×30 см8 мм3,5–4,5 кг/м²
около 60×60 см10 мм4,5–6,0 кг/м²
60×120 см и крупнее12 мм, иногда 15 мм5,5–8,0 кг/м²

Пример расчёта: комната 3,0 × 2,5 м = 7,5 м², плитка 300×300 мм, гребёнка 8 мм, расход 4 кг/м². Нужно 7,5 × 4 = 30 кг, плюс 10–15 % запаса — два мешка по 25 кг. Мешок цементного клея стоит ориентировочно 400–1000 ₽, эластичного для крупного формата и тёплого пола — 700–1800 ₽.

Зуб 10 мм не означает слой 10 мм: после прижатия плитки средняя толщина получается примерно вдвое меньше. Норматив требует беспустотной укладки, а приёмку ведут простукиванием — характер звучания по полю не должен меняться. На практике для сухого помещения приемлемым считают заполнение от 80 %, а в санузле, на балконе, на тёплом полу и под крупным керамогранитом нужен практически сплошной контакт, без пустот по углам и кромкам. Проверяют просто: раз в десяток плиток снимите свежеуложенную и посмотрите на отпечаток.

Затирка

Расход затирки для прямоугольной плитки:

R = (A + B) / (A × B) × C × D × ρ, кг/м²

  • A и B — длина и ширина плитки, мм; C — толщина плитки, мм; D — ширина шва, мм;
  • ρ — коэффициент плотности затирки, обычно около 1,6.

Для плитки 600×600 мм толщиной 10 мм при шве 3 мм: R = 1200 / 360 000 × 10 × 3 × 1,6 ≈ 0,16 кг/м². С учётом потерь закладывайте 0,2 кг/м². Для мелкой плитки и мозаики расход в разы выше — там шва на квадратный метр больше.

Инструмент

  • Зубчатая гребёнка нужного размера и обычный шпатель, ведро 20 л, миксер или дрель с венчиком.
  • Плиткорез. Для прямых резов обычной керамики и большинства керамогранитных плиток ручной плиткорез быстрее и чище болгарки: меньше пыли и ровная кромка.
  • Болгарка с алмазным диском — для фигурных вырезов под трубы, углы и порожки, а также для твёрдого керамогранита. УШМ 125 мм HAMMER USM950E на 950 Вт с регулировкой оборотов здесь удобна: обороты можно убавить под алмазный диск и под резку без сколов. Другие модели — в разделе болгарок, на что смотреть при покупке — в статье как выбрать болгарку, а приёмы реза — в статье как резать плитку болгаркой без сколов.
  • Разметка: лазерный или пузырьковый уровень, отбивочный шнур, рулетка, угольник, правило 1,5–2 м.
  • Крестики или СВП, резиновая киянка, тёрка с резиновой подошвой для затирки, губка и два ведра воды.
  • Наколенники — не роскошь: на полу вы проведёте несколько часов подряд.

Раскладка: откуда начинать

Совет «начинай от центра» верен не всегда. Порядок разумнее такой:

  1. Разложите плитку насухо с крестиками вдоль и поперёк комнаты.
  2. Определите, что видно первым от двери, — эта зона должна быть с целыми плитками.
  3. Посчитайте, какая подрезка выйдет у стен. Если получается полоса уже половины плитки, сместите ось на 5–15 см или разнесите остаток на две одинаковые подрезки по краям.
  4. Отбейте базовые линии шнуром: одну продольную и одну поперечную, строго под 90°. Дальше ведите ряды от них, а не от первой случайно положенной плитки.
  5. В дверных проёмах шов лучше совместить с линией порога, чтобы в соседнем помещении рисунок не «поехал».

Диагональная раскладка и сложный рисунок — исключение: их действительно центрируют от середины помещения.

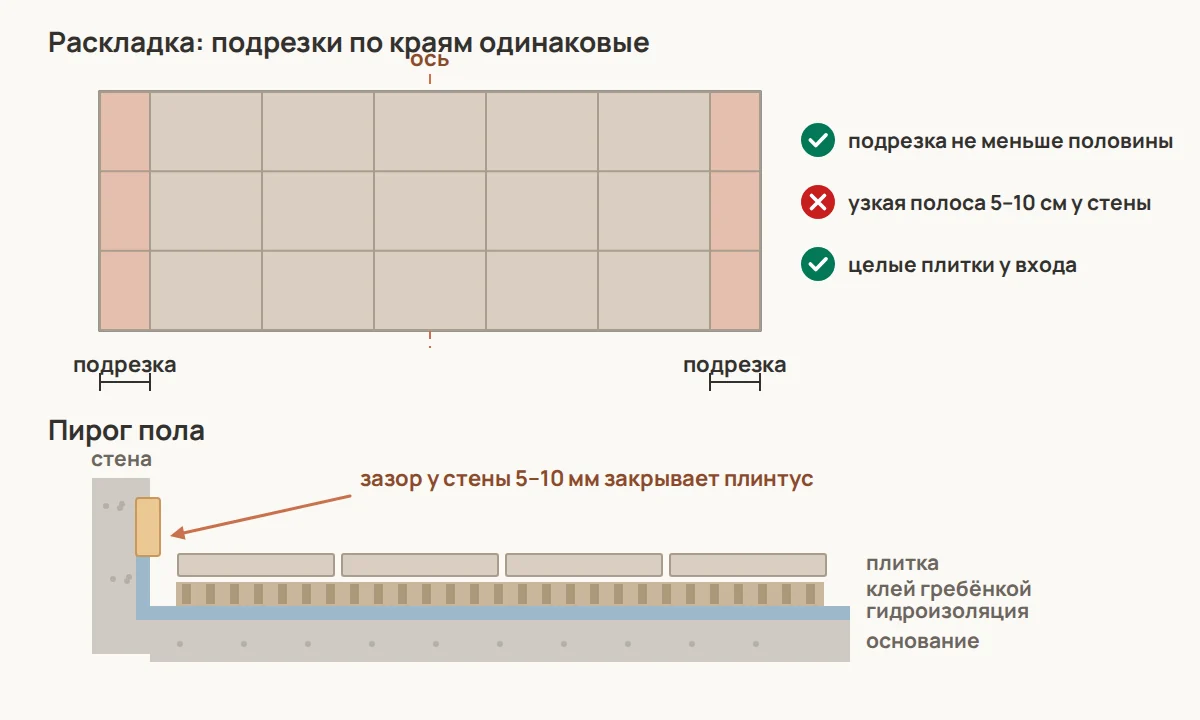

Сверху — раскладка от оси помещения: подрезки по краям одинаковые и не уже половины плитки. Снизу — пирог пола: основание, грунт, гидроизоляция с заводкой на стену, клей гребёнкой, плитка и зазор у стены под плинтусом
Сверху — раскладка от оси помещения: подрезки по краям одинаковые и не уже половины плитки. Снизу — пирог пола: основание, грунт, гидроизоляция с заводкой на стену, клей гребёнкой, плитка и зазор у стены под плинтусом

Ширина шва и зазоры

ПлиткаШов
Ректифицированный керамогранит до 600×600 мм1,5–2 мм
Ректифицированный крупный формат2–3 мм
Неректифицированная плитка3–5 мм
Плитка с рельефом или заметным разбросом размеров3–5 мм

Класть встык нельзя даже ректифицированную плитку: у неё есть допуск по размеру, шов принимает на себя часть подвижек основания и температурных деформаций, а при нулевом зазоре кромки скалываются от малейшего смещения.

По периметру помещения оставляйте компенсационный зазор 5–10 мм — его закрывает плинтус. Такой же зазор оставляют вокруг труб, коробов и дверных коробок. На тёплом полу и в больших помещениях без деформационных швов не обойтись вовсе.

Укладка: порядок работы

  1. Замесите клей по инструкции: сначала вода, потом смесь, перемешивание на малых оборотах до однородности, пауза 3–5 минут, повторное перемешивание. Воду в схватывающийся раствор не добавляют.
  2. Нанесите клей на участок, который успеете закрыть за 15–20 минут. Гребёнку ведите в одном направлении — так воздух выходит при укладке.
  3. Положите плитку и сдвиньте её на 5–10 мм поперёк гребней, затем прижмите или подбейте резиновой киянкой до уровня соседних.
  4. Контролируйте плоскость правилом после каждых двух-трёх плиток: исправить положение можно только пока клей не начал схватываться, обычно 10–20 минут.
  5. Ставьте крестики или СВП. Система выравнивания нужна для формата от 600×600 мм, длинных узких плиток и ректифицированного керамогранита. Расход зажимов: 4–6 на плитку 300×300, 6–8 на 600×600, 8–12 на 600×1200 — ставить примерно через 15–25 см, отступая от углов 5–10 см. СВП не лечит кривое основание, она только выравнивает соседние плитки между собой.
  6. Подрезку делайте по месту, после того как целые ряды уложены. Замеряйте каждую подрезку отдельно: стены почти никогда не параллельны.
  7. Дайте клею набрать прочность. Ходить по свежеуложенной плитке обычно можно через 24 часа, затирать — тоже через сутки; у быстротвердеющих составов сроки короче, смотрите мешок.
  8. Снимите СВП ударом киянки вдоль шва, а не вверх — так клин отламывается по надрезу и не тянет плитку.
  9. Затирка. Швы очистить от клея на всю глубину, увлажнить, заполнить затиркой резиновой тёркой по диагонали к шву, через 15–30 минут снять излишки влажной губкой, промывая её в чистой воде. Примыкания к стенам, углы и переходы заполняют не цементной затиркой, а санитарным силиконом — эти швы должны оставаться подвижными.

Типичные ошибки

ОшибкаЧто будетКак правильно
Выравнивание кривого пола клеемУсадка толстого слоя, пустоты, бухтящая плиткаНаливной пол или ремонтная смесь до укладки
Клей нанесён только на основание при крупном форматеПустоты по углам, скол при точечной нагрузкеКомбинированное нанесение: гребёнка на пол плюс тонкий слой на плитку
Замешан клей «на весь день»Через 2 часа раствор теряет клеящую способность, плитка отходитЗамешивать порциями на 20–30 минут работы
Плитка положена на подсохший клей с плёнкойАдгезии нет, плитка отваливается вместе с клеемСнять слой, нанести свежий; открытое время около 20 минут
Укладка встык, без шваСколы кромок, вспучивание при перепадах температурыШов минимум 1,5–2 мм, по периметру зазор 5–10 мм
Нет компенсационного зазора у стенТрещины по полю, отрыв плитки у стеныЗазор под плинтус, силикон вместо затирки в углах
Нет гидроизоляции в санузлеПротечка к соседям при первой же аварииДва слоя обмазочной, лента в углах, заводка на стены
Ходили по плитке через пару часовСдвиг плиток, «пила» на швахВыдержать сутки до нагрузки

Безопасность

  • Пыль. Сухая резка керамогранита даёт мелкодисперсную пыль с кристаллическим кремнезёмом. Респиратор FFP2, лучше FFP3, закрытые очки, наушники — минимум; подробнее в статье респиратор для ремонта. По возможности режьте на улице или на балконе и подключайте пылеудаление.
  • Болгарка. Кожух снимать нельзя, допустимые обороты диска должны быть не ниже оборотов инструмента, диск — без трещин. Плитку фиксируйте, рез ведите несколькими проходами, а не одним нажимом. Подавать воду на обычную бытовую УШМ самостоятельно нельзя: это путь к удару током.
  • Клей и затирка. Цементные составы щелочные и сушат кожу — работайте в перчатках, при попадании в глаза промывайте водой.
  • Колени и спина. Наколенники и перерывы каждые 40–50 минут; укладка пола — это несколько часов в неудобной позе.

Частые вопросы

Можно ли класть плитку на старую плитку?

Технически можно, если старое покрытие держится намертво, не бухтит, а высота пола позволяет. Поверхность обязательно обеспыливают, шлифуют или насекают и грунтуют адгезионным составом, а клей берут класса С2. Но надёжнее старую плитку снять: под ней часто обнаруживается слабая стяжка, и тогда новый слой «поедет» вместе с ней.

Сколько сохнет плиточный клей перед затиркой?

Для обычных цементных клеёв — около 24 часов при температуре 20–23 °C. В холодном помещении и на плотном невпитывающем основании дольше, у быстротвердеющих составов — 4–6 часов. Ориентируйтесь на технический лист конкретной смеси, а не на общее правило.

Нужна ли система выравнивания или хватит крестиков?

Для плитки до 300×300 мм на ровном основании хватает крестиков. От 600×600 мм, на длинных узких форматах и на ректифицированном керамограните СВП почти обязательна: норматив требует уступ между соседними плитками не более 1 мм, а вручную выдержать его на крупном формате тяжело.

Чем резать керамогранит — плиткорезом или болгаркой?

Прямые резы — плиткорезом: быстрее, чище, без пыли. Болгарка нужна для вырезов под трубы и углы, для реза «в размер» у самой стены и для очень твёрдого керамогранита, который плиткорез не берёт. Диск — сплошной алмазный по керамограниту. На диске маркируют максимально допустимые обороты (для 125 мм это обычно 12 200 об/мин) — превышать их нельзя; для реза без сколов обороты, наоборот, убавляют примерно до 6000–8000 об/мин.

Какой шов делать на полу в квартире?

Для обычной неректифицированной плитки 30×30 — 3 мм, для ректифицированного керамогранита 60×60 — 2 мм. Меньше 1,5 мм не стоит даже на идеальной геометрии: шов нужен не для красоты, а как компенсатор.

Через сколько можно пользоваться полом?

Осторожно ходить — через сутки после укладки, затирать — тогда же. Полную нагрузку, мебель и влажную уборку лучше отложить на 3–7 дней: цементный клей набирает основную прочность именно за этот срок.

Товары по теме

-18%
Перфоратор 1300 Вт SDS+ 26мм 0-900об/мин 3Дж 3 режима кейс
8990,00 ₽ 10990,00 ₽
Перфоратор 1300 Вт SDS+ 26мм 0-900об/мин 3Дж 3 режима кейс
0 • 0 отзывов

Читайте также

Отделка

Как положить плитку на стену своими руками: пошаговая инструкция

Разбираем облицовку стены с нуля: какое основание годится под плитку, как посчитать клей и раскладку, где нужна гидроизоляция, как выставить стартовую рейку и не поймать сползание первого ряда.

Отделка

Шпаклёвка стен под покраску своими руками: пошаговая инструкция

Что отличает шпаклёвку под покраску от шпаклёвки под обои, сколько слоёв нужно на самом деле, каким абразивом шлифовать и как поймать все дефекты до того, как их подсветит краска.
